4月24日5时许,当大家还沉浸在睡梦中时,焦作供电公司光源配网分公司的工作人员却正在解放东路上进行新建10千伏解放东左右线负荷转移工作。
随着解放东路工业用户的不断增加,原来的供电线路已经不能满足所辖用户的用电需求,再加上解放东路的拓宽改造,原有线路的电线杆已经到了慢车道上,对行人的安全造成了隐患。为此,焦作供电公司决定对该条线路实施搬迁和增容改造。
这条全长3.2千米的10千伏线路,全部处于闹市区,树障多、施工难度大。前期,焦作供电公司光源配网分公司共更换电线杆29根,组立大弯矩杆塔2基,更换导线2.54千米,敷设电缆1.3千米,完成了工程总量的90%以上。
改造工作进入了负荷转移的关键时刻,该分公司领导班子经过多方论证、审慎研究,一个大胆的想法随之产生:原本4天的停电计划,他们要在1天之内拿下。所有这一切都是为了一个目标:减少客户损失,减少电量损失。

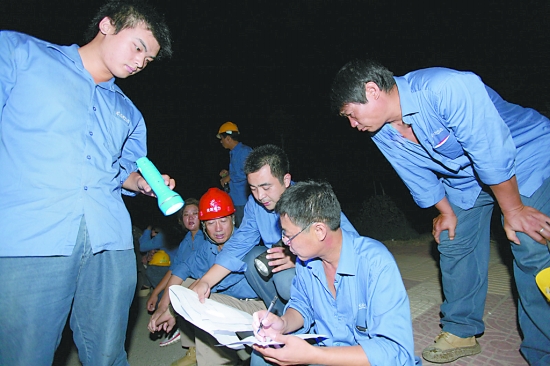

从今年4月初开始,该分公司就着手为线路改造做了大量的准备工作。他们对现场进行反复勘察,对工作量进行再三权衡,结合每一位施工人员的技术特点和能力进行了详细的分工。

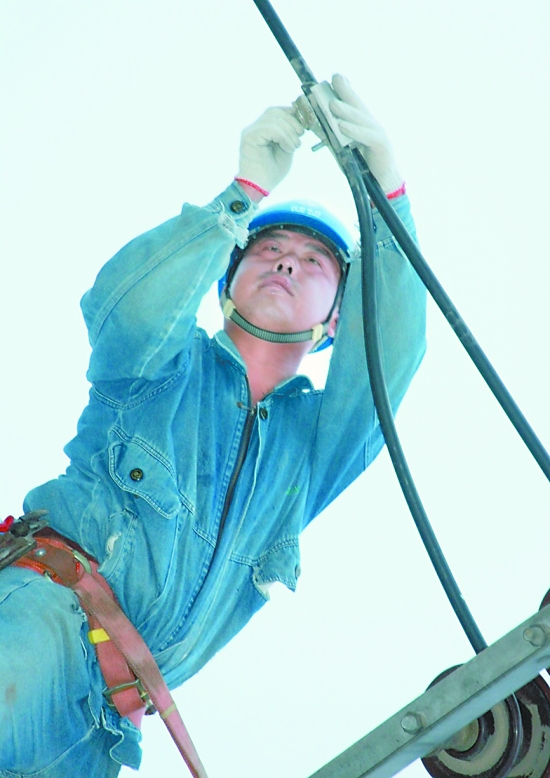

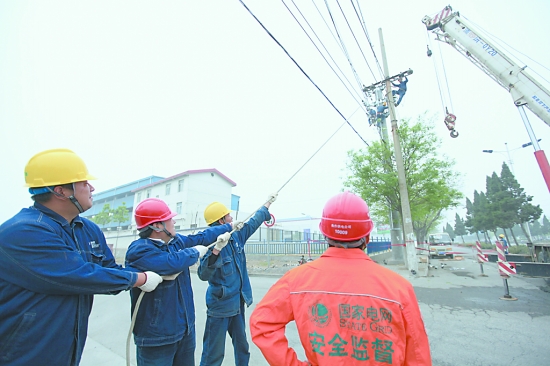

4月24日5时许,由该分公司110名职工组成的施工队伍分6个组投入了战斗。中午,全体施工人员简单地吃了一份盒饭后,又立即投入到紧张的施工中。
20时6分,新的10千伏解放东左右线一次性送电成功,现场的人欢呼雀跃,所有的辛劳顿时烟消云散。
4天的时间,就这样被他们压缩到15个小时。据悉,该条线路所辖的48台变电器总容量为13200千伏安,少停电3天,预计可减少电量损失120余万千瓦时。
