  本报“十大建设”专题报道组⑥

  9月4日9时许,一走进华润电力焦作龙源电厂的2×660兆瓦超超临界火电机组工程现场,一股如火如荼的项目建设热潮迎面而来。

  厂区中部,红色塔吊正有条不紊地进行锅炉钢架吊装;东边一底部直径160米、预高120米的冷水塔已高出地面;西边预高240米的烟囱虽然才有30多米高,却以每21个小时1.5米的速度向上提高……“目前工程建设已完成投资19亿元,年底前可完成投资21亿元,超额完成既定任务。”身着黄色工作服的华润电力焦作有限公司总经理田泽民如是说。

  据悉,总投资50.3亿元的焦作龙源电厂项目,由香港华润电力控股有限公司投资建设,根据国家“上大压小”政策,建设2台660兆瓦超超临界、一次中间再热、双背压凝汽式汽轮发电机组,并配套2台每小时2039吨变压直流锅炉进行电力、热力生产。

  “自2013年4月开工建设以来,我们天天都在掰着手指算进度。”田泽民说,“一号机组将于明年11月8日完成试运行。”

  作为国内唯一兼具供电、供热的2×660兆瓦超超临界火电机组,依山而建的龙源电厂项目在节能环保方面技术领先。站在厂区北望,可以看到灰白色的水泥围墙在翠绿色的山顶蜿蜒而立,被齐茬挖下的山前坡地,在平整之后将建设起配套的高效静电除尘设施,除尘效率可达99.7 %,可使含尘浓度达到每立方米15毫克,远低于国家标准的30毫克;该项目配套建设的烟气脱硫、脱硝装置,可使排放浓度降低到每立方米100毫克,达到欧盟标准。同时,该机组还以城市中水作为循环水及锅炉补给水,每度电煤耗可控制在275克,比全国平均水平节约30%。

  在经济发展下行压力大、电力需求减少的背景下,焦作大手笔逆市布局能源建设,意欲何为?其中意义可从龙源电厂的项目效益管窥一斑。机组建成后,预计年发电量72亿千瓦时,年实现利税7.5亿元。

  不仅如此,该项目还能同时形成单台机组每小时300吨工业供汽和750万平方米供热能力。这意味着,位于我市西部工业集聚区及博爱产业集聚区之间的龙源电厂机组运行后,将能满足2个产业集聚区内所有的工业用热和我市西部城区的民用供热需求。更为重要的是,如果实现电厂对大用户的电力直供,将可为企业降低近50%的电力成本。

  “只有当能源需求旺盛与供应不足的矛盾凸显,或是与经济的快速发展不匹配时,作为基础行业的能源建设的适度超前作用才会显得尤为紧迫。”田泽民说,特别是随着下一步环保政策的日趋收紧,无法达标的小型供热锅炉将逐步关停,到那时焦作的能源建设所积聚的强大后劲将得到释放。

  正是基于这样的共识,作为我市“十大建设”之一的能源建设,除了龙源电厂之外,还包括了焦作电厂“上大压小”异地扩建工程、焦作东区热电机组和城区电网改造等项目,总投资达130.2亿元。该建设项目完成后,将进一步增强焦作能源供应保障能力和经济发展后劲,为焦作转型发展、可持续发展和民生改善提供重要基础和强力支撑。①3

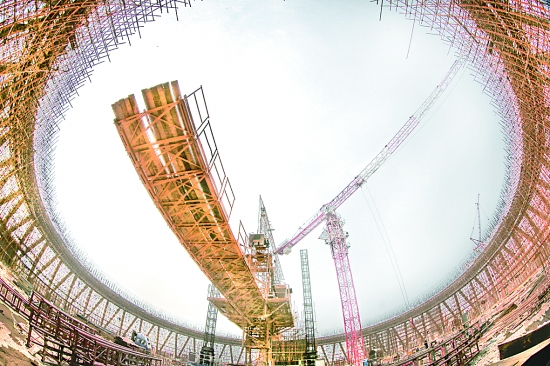

  压题照片 直径160米、预高120米、面积达9000平方米的华润电力焦作龙源电厂冷却塔工程正在建设中。         本报记者 赵耀东 摄



求致远 敢超前

  □交 响

  我市西部工业集聚区与博爱县产业集聚区之间,一个能源项目建设如火如荼,这就是华润电力焦作龙源电厂2×660兆瓦超超临界火电机组工程。

  同时,作为市“十大建设”之能源建设专项行动计划之列,焦作电厂“上大压小”异地扩建工程、焦作东区热电机组以及城区电网改造等项目也正加紧推进。

  在经济发展下行压力大、电力需求减少的背景下,我市大手笔逆市布局能源建设,意欲何为?只有当能源需求旺盛与供应不足的矛盾凸显,或是与经济的快速发展不匹配时,作为基础行业的能源建设,其适度超前发展的作用才会显现,才会进一步增强我市能源供应保障能力和经济发展后劲,为我市转型发展、可持续发展和民生改善提供强力支撑。其中意义,龙源电厂建设可见一斑。

  超前意识是对未来的洞察和预见,是审时度势的一种胆略。“凡事预则立,不预则废”,这句古话说明,做任何事,事先具有准备和预见是成败的关键。要想具有正确的预见,就必须具备超前意识。没有超前意识,不能适度超前发展,只能任命运摆布。一个企业、一个单位如此,一个城市、一个地方亦是如此。

  谋划长远,抢抓眼前。“十大建设”,之于我市加快建设中原经济区经济示范市,正是“凝心聚力、转型攻坚、争创一流、绿色发展”总体要求下,市委、市政府强化超前意识,作出的科学而又果敢的重大决策。

  城市水系建设、铁路建设、生态建设、海关及综合保税物流园区建设、公路建设等,“十大建设”,项项建设,无一不是我市谋求致远、敢于超前的创新理念结晶。

  谋求致远、敢于超前,同样是每一位党员领导干部必须做到的。超前意识是信息时代每个干部必须具备的基本素质。在做事情的时候,人人都要始终坚持学习,了解国家的大政方针,了解最及时、有用的信息,保持超前的意识和决策,挺直腰杆,敢创敢试;要有争分夺秒、只争朝夕的实干精神,做到“天天都在掰着手指算进度”。

  谋求致远、敢于超前,还要求我们在服务“十大建设”项目过程中,在服务企业发展过程中,不断强化超前意识。要牢固树立“完成任务的最佳时间是昨天而不是今天”的理念,把问题想在前、工作做在前、事务协调在前,事事超前,敢于领先,以早动促主动。比别人走得早,才能比别人走得远。

  敢于超前,超前发展,好比摸着石头过河,如同走别人没有走过的路。这条路上,势必荆棘密布,肯定沟沟坎坎,然而,不经历风雨,怎能见彩虹?只要穿过密布荆棘,跨过沟沟坎坎,待到“十大建设”成功之时,我们一定会看到焦作转型发展、示范全省的绚丽彩虹!



相关链接

  项目简介

  能源建设总投资130.2亿元,重点抓好焦作电厂“上大压小”异地扩建工程、龙源电厂、焦作东区热电机组和城区电网改造等项目。2013年完成投资44.8亿元,焦作电厂“上大压小”异地扩建工程主厂房等全面开工,龙源电厂主厂房封顶、设备开始安装,焦作东区热电机组投入运行,城区电网改造全面启动,继续推进农村电网改造。

  (一)焦作电厂“上大压小”异地扩建工程项目。根据国家“上大压小”政策,在关停焦作电厂原有4台22万千瓦燃煤机组的基础上,新建2台66万千瓦超超临界燃煤发电机组项目。该项目总投资51.9亿元,2013年计划完成投资15亿元,主厂房全面开工建设;2014年完成投资20亿元,完成发电机转子安装,机组具备整套启动条件;2015年完成投资5亿元,1号、2号机组分别完成试运行后,实现正常发电运行。

  (二)龙源电厂项目。根据国家“上大压小”政策,建设2台660兆瓦超超临界、一次中间再热、双背压凝汽式汽轮发电机组,并配备2台每小时2039吨变压直流锅炉,项目总投资50.3亿元,项目建成投产后将为我市西部城区提供生产生活供热保障。2013年完成投资20.18亿元,完成主厂房建设,进行主设备安装;2014年完成投资19.62亿元,整套机组具备启动条件,1号机组完成试运行;2015年2号机组完成试运行,1号、2号机组实现正常投产发电。

  (三)焦作东区热电机组项目。根据国家“上大压小”政策,在关停万方电厂2台12.5万千瓦机组的基础上,新建2台30万千瓦热电联产机组,项目总投资27.3亿元,2013年计划完成投资10.4亿元,项目投产后将为我市东部城区生产生活提供集中供热保障。目前,5号机组已完成试运行并实现正常投产发电,2013年6号机组试运行,2台机组实现正常投产发电。

  (四)城区居民小区无人承接管理配电设施及配电网改造项目。项目总投资7200万元,对城区195个居民小区配电设施和配电网进行改造,全面改善供电质量,降低线路故障率,为城区居民提供安全优质电力保障。2013年计划完成投资2505万元,改造台区72个;2014年计划完成投资2505万元,改造台区72个;2015年计划完成投资2190万元,改造台区51个。
