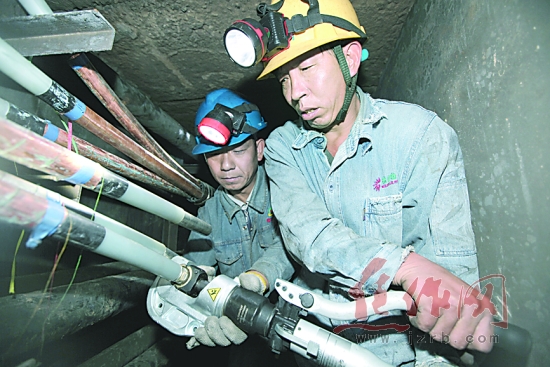

图①为电缆头压接。
图②为检查安全措施。

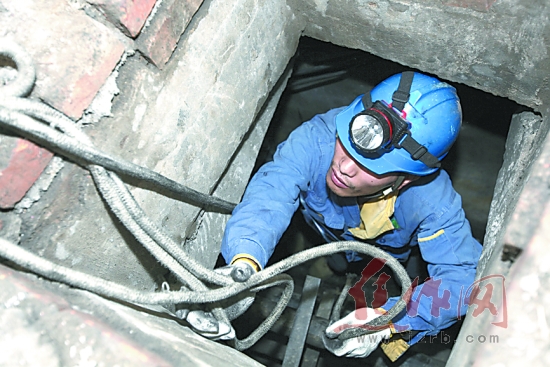

图③为绝缘试验。
本报通讯员 乔 桥 摄影报道
10月16日4时许,焦作供电公司10千伏丰东线地下电缆出现故障,该公司一边积极调整运行方式,将这条线路所带负荷进行转移,一边组织人员进行抢修。
5时许,抢修人员通过故障测试仪初步确定了故障发生的大致方位。5时40分,该公司9名抢修人员在龙源世家小区东门口集合完毕。抢修负责人王二红现场填写工作票,经过调度控制中心的电话许可后,抢修工作立即展开。抢修人员在深达3米的电缆沟内克服了通道狭窄、闷热潮湿、施工难度大等困难,连续奋战近20个小时,终于将受损的电缆成功修复。
当天23时32分,这条线路恢复正常供电。
