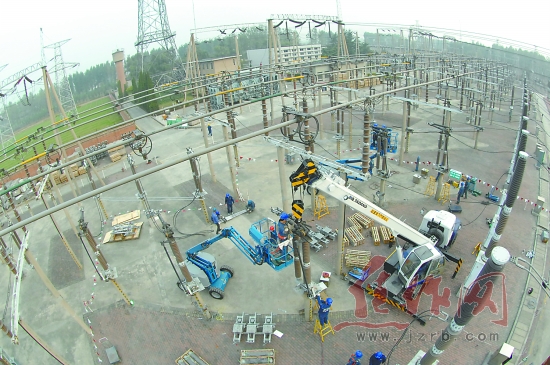

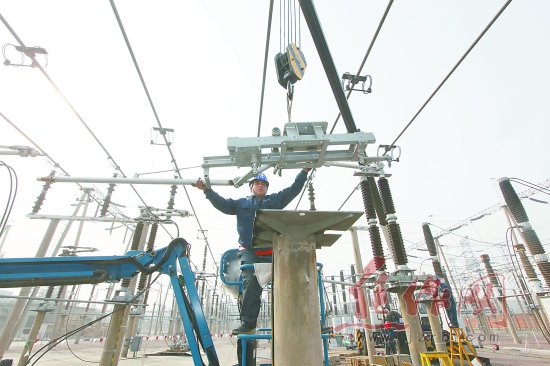

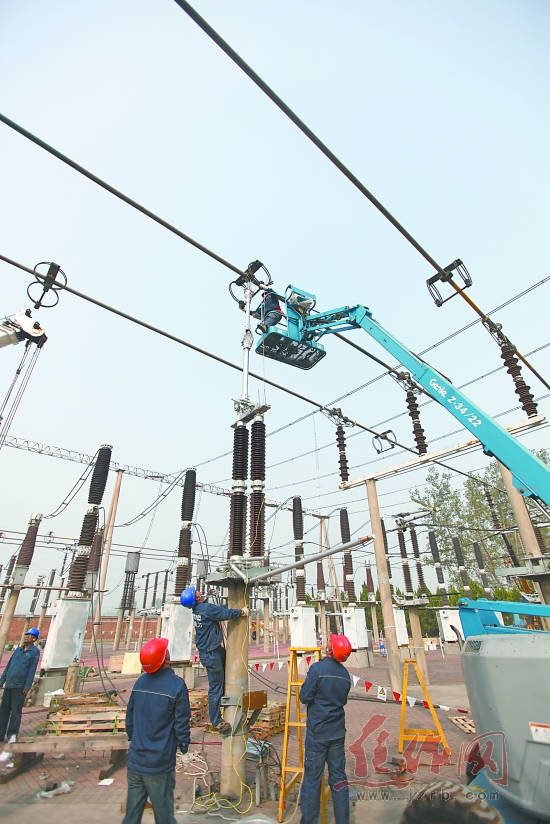

(图①②③为太子庄变电站更换隔离开关施工现场)
本报通讯员 李晓光 摄影报道
“将220千伏母联太220开关及220千伏西母恢备投运,将太222、II太清1开关由东母倒至西母运行。”11月29日下午,随着焦作供电公司220千伏太子庄变电站运行人员最后一道指令的下达,历时40天的220千伏隔离开关更换工作顺利完成。
太子庄变电站于1986年建成投运,是该公司较早投运的220千伏变电站,随着运行时间的拉长,变电站部分设备出现老化、陈旧、拉合不到位等现象。为了确保电网安全稳定,保障电力设备在最佳的状态下运行,该公司制订了详细的隔离开关更换方案,并做好人员安排、物资采购等前期准备工作。在施工期间,该公司严格现场安全管理,提高施工质量,同时为了尽量减少停电时间、提升工作效率,施工人员反复优化施工方案,及时发现并消除影响设备运行的安全隐患。
据了解,太子庄变电站此次共更换220千伏刀闸31组,其中单接地隔离开关17组,不接地隔离开关14组,同时对4台220千伏断路器液压操作机构进行大修,为电网安全度冬、居民可靠供电打下了坚实基础。
