  12月26日,焦作供电公司220千伏太子庄变电站大型技改工程较计划提前5天圆满完成。

  太子庄变电站始建于1986年,是我市第一座220千伏变电站。该变电站的投运,极大地改善了我市的电网结构,在我市电网的发展史上有着非常重要的地位。经过近30年的运行,该变电站的设备出现了构架脱落等现象,特别是110千伏设备构架存在严重的安全隐患。今年8月份,焦作供电公司开始对太子庄变电站110千伏配电装置进行全面改造,将原有的老旧AIS设备更换为GAS设备,确保设备运行安全。

  考虑到太子庄变电站承担着周边县域的供电任务,该公司选择在不停电的情况下开展技改工作,这也给施工带来很大的难度和风险。为此,该公司采取多专业联动的方式,将标准化管理贯穿到施工方案制订、作业流程规范、现场安全管控等环节,多个部门和专业协同配合、强化协同,确保技改工程有序开展。

  由于本次技改工程涉及13个110千伏间隔,母线长度达到了国内罕见的120米,施工难度非常大。围绕这个难题,该公司多次邀请设备厂家、省电力公司有关技术人员召开专题会议,研究讨论解决办法,并最终确定了母线设备基础分段施工的方式,解决了母线筒热胀冷缩对设备安全运行带来的不利影响。

  如今,这座古老的变电站重新焕发了青春和活力,必将为焦作经济的发展再立新功。

  本报通讯员 乔 桥 摄影报道

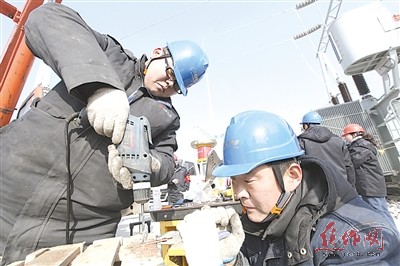

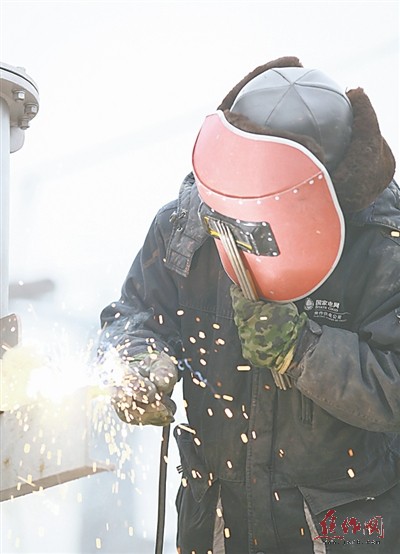

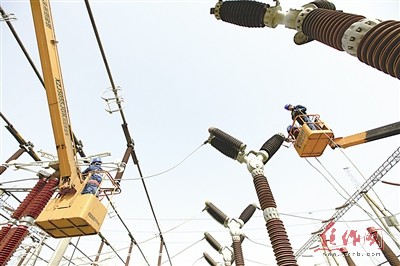

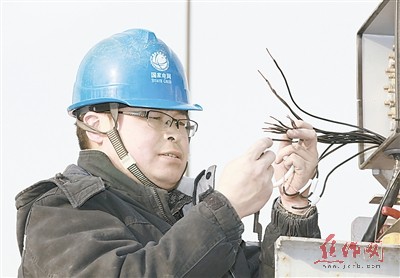

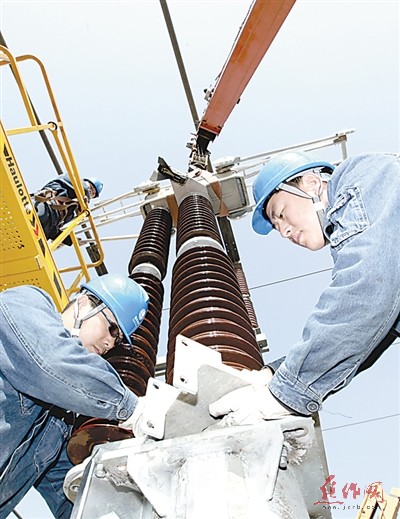

  (本栏照片均为施工现场)


3上一篇  下一篇4





焦作日报社数字报刊  地址:焦作市人民路890号 报业·国贸大厦  焦作日报社主办  邮编:454002  电话:0391-8797395
豫ICP备14012713号
所有内容为焦作日报社版权所有,未经许可,不得转载或镜像
焦作日报客户端
焦作日报微信公众号
焦作网微信公众号
焦作网二维码
关闭
