十二个小时的奋战
本报通讯员 王向阳 摄影报道
移动手机用户:发送短信 jzsjb 到 10658300 即可订阅《河南手机报焦作版》,3元/月。不收GPRS流量费。
登录 焦作网t.sina.com.cn/jzwww焦作手机报t.sina.com.cn/jzsjb) 官方微博参与互动
版权声明:焦作日报社版权所有,未经书面授权,禁止复制、转载或建立镜像等。
联系电话:0391-8797395
分享到:

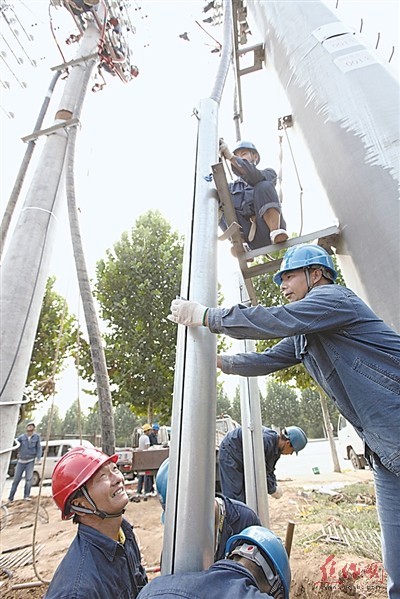

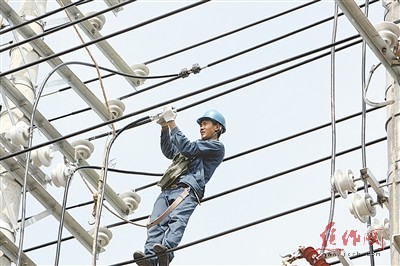

  ①连接引下线

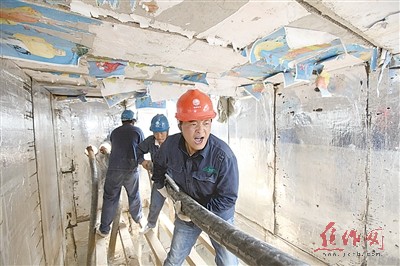

  ②穿越电缆井

  ③安装防护管

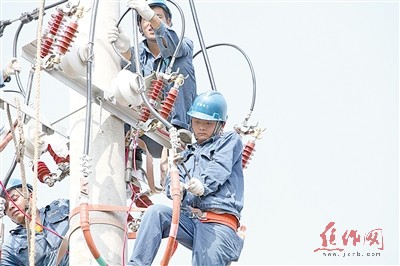

  ④紧固螺丝



  8月19日5时,武陟县供电公司30余名施工人员就已经来到110千伏古槐变电站西墙外的施工现场,今天的任务是对变电站10千伏线路出线电缆进行改造,保障线路安全可靠运行。

  “将1号铁塔上6条电缆中的4条移到新吊立的电杆上,重新固定连接导线和电缆。”施工负责人郑建华对笔者说,“这个任务听起来很简单,可工程量却不小,仅瓷瓶就要用96个,安装大小横担26副。”

  在施工现场,笔者看到,相距10多米的3基杆塔上站了9名施工人员,他们正在拆除电缆连接导线,为电缆吊卸作准备。电杆上,施工人员已开始安装横担和瓷瓶,绑扎固定导线。

  利用吊车将电缆从铁塔上放落后,施工人员通过人拉手抱的方式,将电缆从1号铁塔拉到变电站墙根处,再穿过电缆井摆放到电杆下。移放中,比成人胳膊还要粗的电缆十分沉重,再加上打弯困难,让施工人员费了不少劲,工作服早已被汗水浸透了。

  12时15分,在工地简单吃完午餐后,施工人员顶着烈日又开始工作。制作电缆头、吊装固定、连接线缆、安装避雷器,所有工作在有条不紊地进行着。

  17时12分,任务全部完成,变电站顺利恢复送电,连续工作12个多小时的施工人员才结束了一天的忙碌。
