太焦铁路是我国规划建设的“八纵八横”高铁网的重要组成部分,是我省规划建设的“米”字形铁路网的重要组成部分,同时也是今年省政府工作报告明确提出年内要建成通车的重点工程。铁路贯通,电力先行。为铁路牵引站早日提供坚强的电力保障就成了重中之重。目前,太焦铁路博爱牵引站的外部电源工程正在如火如荼建设中。下面,让我们一起去工程建设现场看一看。
铁塔耸立,线路通道建设提速
4月8日,笔者在建设现场看到,焦作供电公司施工人员正在组装一座30多米高的铁塔,这座铁塔已经组装了3天,目前已进入尾声。只见高空中6名施工人员在吊车的配合下,把一根根塔材安装到位。
据了解,正在建设的这条线路从太焦铁路博爱牵引站到阳洛开关站,全长33.9公里,计划组建高压铁塔110基,上面看到的是35号铁塔组装现场。“目前,整个工程现场我们派出5组施工人员同时开工,每组20人左右。”施工负责人孟国胜说,“我们正在加紧施工,保证这条电力线路能在5月份具备送电条件。”
“公司所有参建员工放弃休息日,满负荷作业,把受疫情影响的工期抢回来,确保工程按计划完成。”施工现场,该公司建设部副主任孟蒙说。
母线吊装,开关站内施工忙

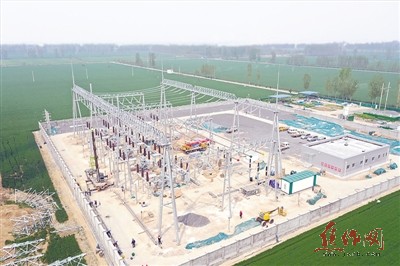

从线路施工现场出来,沿着绿波环绕的乡间小道,约20分钟的路程,就可以看到阳洛变电站的施工现场,施工人员正在进行管状母线吊装。
在10余名施工人员的密切配合下,一根根巨大的管状母线被吊装到龙门架上。据现场工作人员介绍,管状母线吊装到位,标志着该变电站的建设进入到最后冲刺阶段。该公司业主项目经理狄方涛说:“接下来,站内设备的安装调试将更加忙碌,所有休息日都会被利用起来,全力保证开关站在5月份顺利投入运行,为太焦铁路博爱牵引站调试用电提供保障。”
由于该工程时间紧、标准高、任务重,为了确保工程进度和施工安全,该公司充分发挥工程项目临时党支部的堡垒作用。“我们通过开展‘青安先锋’活动,充分发挥青年生力军作用,全力克服疫情影响,加快推进工程进度,”该工程建设部党支部宣传委员章琳说。
目前,太焦铁路博爱牵引站供电工程已进入收官阶段,焦作供电公司将坚持计划不调、任务不减、目标不变的工作要求,科学有序做好工期安排,助力太焦铁路博爱牵引站早日通电。
