5月21日,焦作供电公司220千伏韩岭线II回线路工程进入了冲刺阶段,施工现场一派繁忙有序的景象。
这条线路总长度为12.2千米,其中43%的线路走径在平均海拔300米左右的山区,交通运输困难,施工环境复杂,共需要跨越公路4次,跨越110千伏线路6次,跨越35千伏线路5次,10千伏线路24次,通信线路16次,铁路2次。

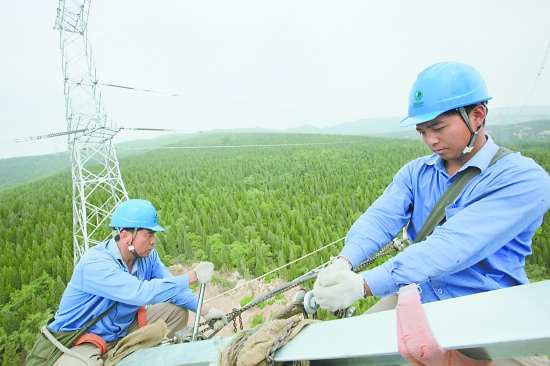

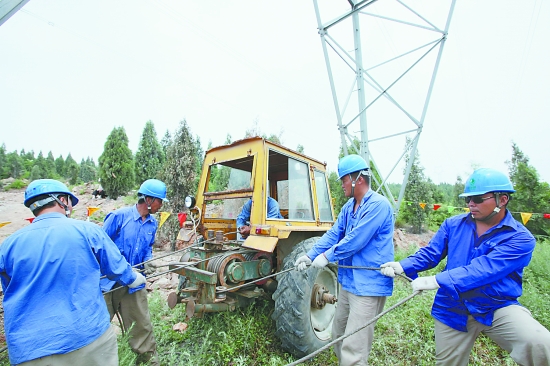

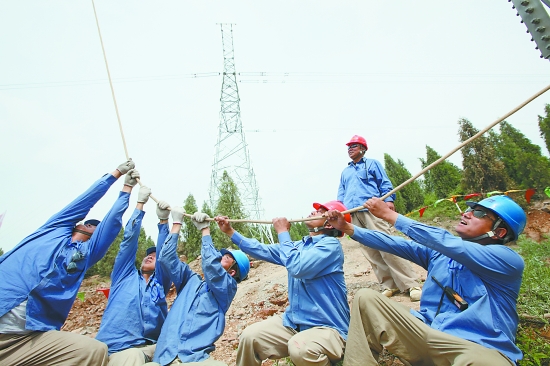

为此,该公司科学制订施工计划,采取先易后难、分段实施、分段突破的方法,200余人的施工队伍全力以赴、争分夺秒。由于线路走廊山高林密、坡陡沟深,没路的地方,他们就想方设法开辟临时通道;运送塔材的车辆无法到达,他们一身泥、一身汗,全靠人拉肩扛运送;地面作业人员分工协作,全力配合,尽量减少高空作业人员的工作量;高空作业人员以苦为荣、与苦为伴,与时间赛跑,全力加快施工进度。
该工程完工后,将使焦作东部220千伏网架形成双环网网架,从而增加供电能力,保证焦作东部地区供电的可靠性及安全性,为焦作电网安全度夏提供保障,也为确保500千伏焦作东变电站的顺利投运打下基础。
本报通讯员 乔 桥 冯绍林 摄影报道
