本报通讯员 乔 桥 李晓光
摄影报道
8月23日6时,在焦作供电公司220千伏澳苗线改造工程现场,已是人声鼎沸,一派繁忙景象。
该公司光源输电分公司施工负责人刘新建正在指挥人员从工具车上往下卸工器具和导线等物资,一部分施工人员人拉肩扛,穿过一人多高的玉米地,向31号铁塔下面运送物资和工器具。看见笔者走过来,刘新建说:“由于刚下过雨,地里还很泥泞,车子过不去,只能靠人工往里运。”
220千伏澳苗线是连接焦作和济源的唯一一条联络线,是豫北电网的重要输电线路,已投入运行40余年。为了提高线路安全运行水平,焦作供电公司决定对澳苗线的24基铁塔和8千米的线路进行改造。
尽管初秋的早晨凉风阵阵,但当笔者跟随运送工器具和物资的队伍钻进玉米地时,顿时觉得密不透风、闷热难耐。

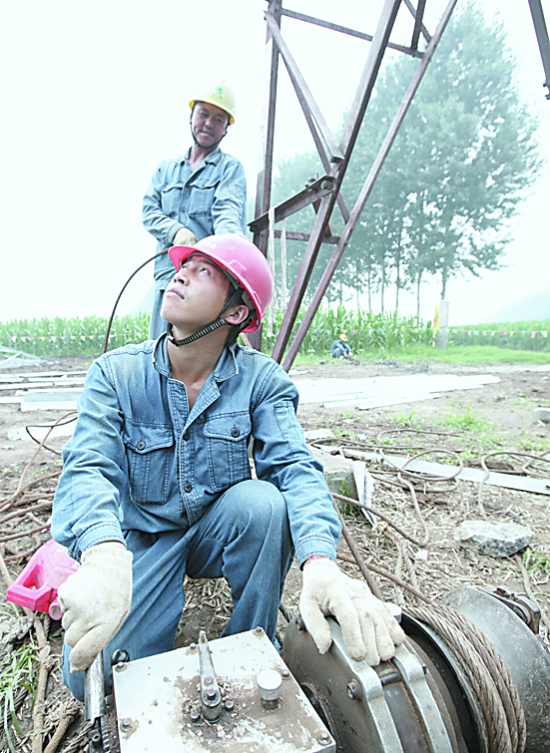

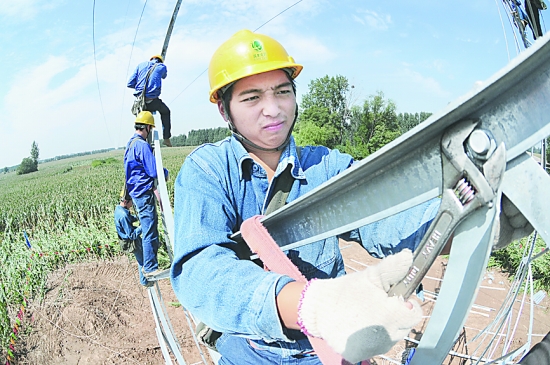

在31号铁塔附近,施工人员忙着布置各项安全措施,不远处,牵引机、张力机等施工机械在原地“待命”。

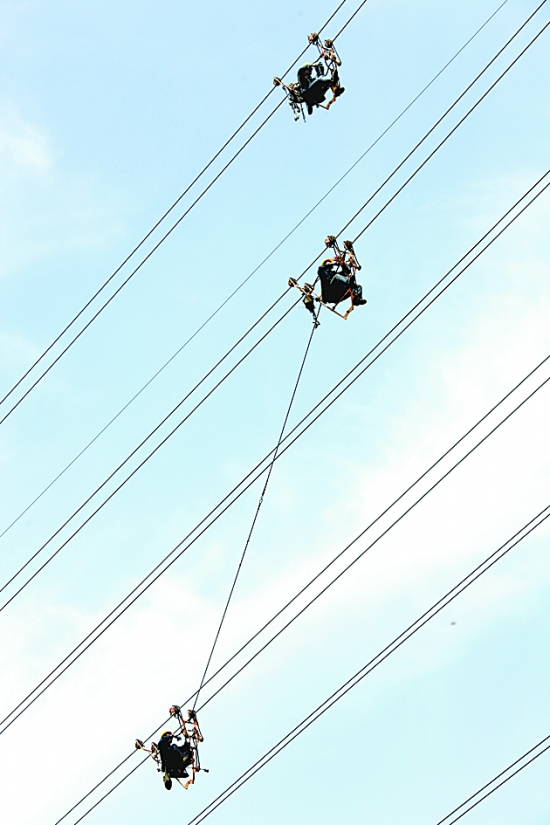

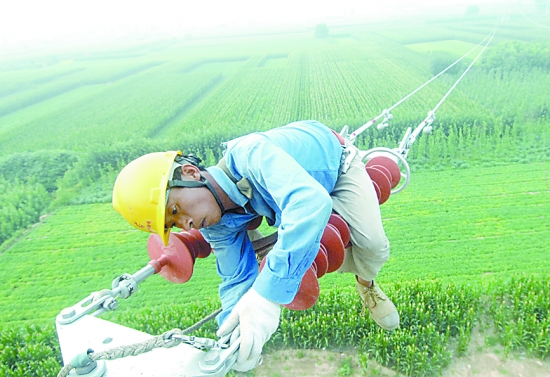

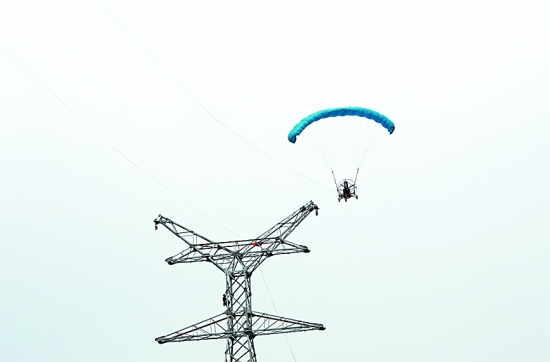

8时30分,轰鸣着掠过塔顶的动力伞拖着长长的导线引绳,穿过还没有完全消散的薄雾,在空中画出了一道道优美的弧线,轻巧地在一基基铁塔之间“穿针引线”。据刘新建介绍:“全长8千米的线路,有3.43千米要穿越即将成熟的玉米地,且与之交叉跨越的输电线路也很多,人工安装导线引绳需要30多名工人工作4天左右才能完成,而且会破坏7亩多玉米,用动力伞安装导线引绳,与传统的施工方式相比,每千米可节省资金3万余元,不仅加快了工程进度,还保护了线路走廊的农作物和植被不被破坏。”
为了加快施工进度,施工人员顾不上喝水、顾不上擦汗、顾不上休息。正午时分,后勤人员送来了卤面和鸡蛋汤。吃过简单的午餐后,全体施工人员又立刻投入到这场与时间赛跑的战斗中。
“前一阵子,下了几场大雨耽误一些工期,但就目前的进度来看,我们已经把耽误的时间给抢了回来,提前完成任务还是没有问题的!”刘新建自信地说。
