  经过近4天的连续奋战,11月22日13时,武陟县电业局35千伏北郭变电站综合自动化改造工程圆满结束,为迎峰度冬期间电力可靠供应再添新保障。

  北郭变电站担负着该县北郭、大虹桥两个乡镇的供电任务,此次改造属变电站综合自动化设备周期更换,旨在解决原有设备老化造成的运行可靠性低等问题,是该局迎峰度冬保供电重点工程。此次改造共更换主变、测控保护屏4面,对设备信号回路、交直流回路、控制回路、计量回路等二次电缆重新进行更换敷设,对变电站设备进行检修和维护。

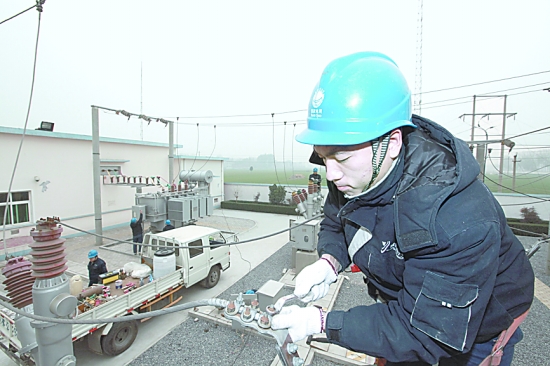

  由于此次改造停电时间长、范围大,如何确保变电站改造期间供电不受影响,是施工前首要解决的问题。为此,该局提前制订施工方案,调整运行方式,将北郭变电站配出的6条10千伏线路转移至相邻的110千伏虹桥变电站,从而确保了改造工程的顺利开展。

  “转移负荷虽说能保证群众用电不受影响,但存在供电能力薄弱、可靠性低等问题,加上天气预报11月23日武陟会出现大风降温天气,为预防负荷陡增影响可靠供电,我们又及时调整了改造方案,将原来5天的工期压缩到4天,确保供电万无一失。”施工负责人邹二平说。

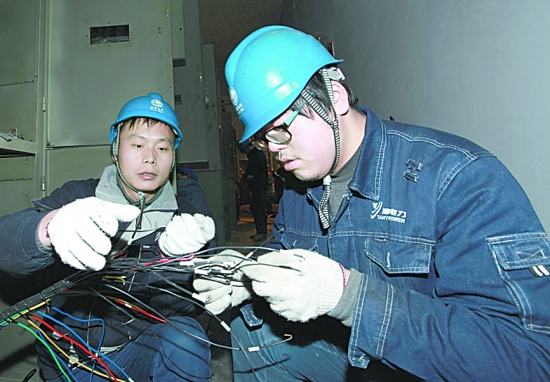

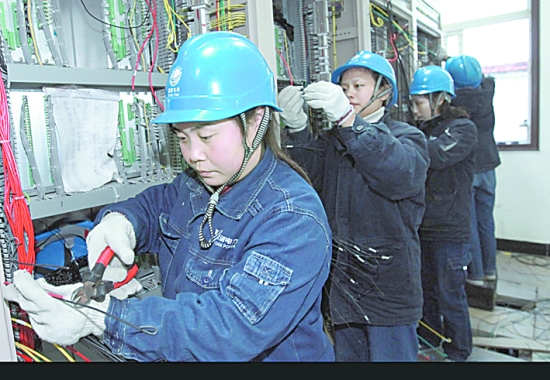

  二次设备改造是一项烦琐而细致的工程,此次改造仅连接的二次导线就有近2000根,且不能有丝毫的差错,任务十分繁重。为确保调整后的工程能够按期完成,邹二平重新调配施工力量,带领人员加班加点施工,并对保护屏放置、端子盘安装、电缆敷设、线号打印、检修维护等工作和流程进行了明确分工,逐一落实责任,加强监督验收,从而为设备的一次投运奠定了基础。
