奋战南里线

移动手机用户:发送短信 jzsjb 到 10658300 即可订阅《焦作手机报》,3元/月。不收GPRS流量费。
登录 焦作网t.sina.com.cn/jzwww焦作手机报t.sina.com.cn/jzsjb) 官方微博参与互动

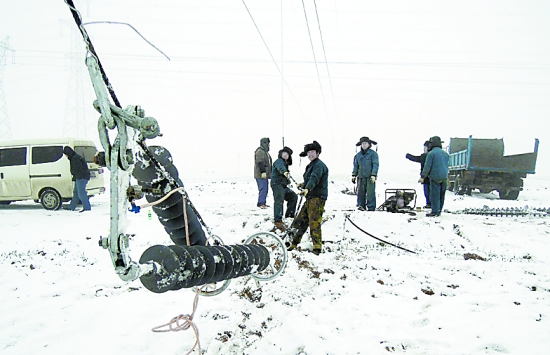

  图为施工现场。



  本报通讯员 李晓光 冯绍林 摄影报道

  1月21日,焦作地区气温骤降。然而,在焦作供电公司光源输电分公司清化项目部110千伏南里线1号~副1号塔的π接工程施工现场却是一片热火朝天的景象。

  该工程是110千伏南里线安全供电的关键部位,担负着附近200余户居民及几十家企业的用电安全,为了进一步提高供电线路的可靠性,不影响电力客户冬季安全用电,该公司清化项目部集中26名精兵强将,计划在1月20日~22日对这条线路进行施工。谁知,天公不作美,施工的第一天,空中就飘起了雪花。

  1月21日清晨,笔者在施工现场看到,麦田里仍然堆积着一层厚厚的积雪。8时整,施工人员刮掉鞋底的淤泥,迅速分头攀上两座铁塔,开始为放线做好准备工作;地勤人员则忙着导线压接和瓷瓶串连接,手套一旦被泥水浸透,安全员便及时进行更换,一切都显得忙而不乱、井然有序。

  下午,天气愈加寒冷,施工也已进入突击阶段。地勤人员在向上起吊塔材时,绳子在上升阶段一直打滑,他们就干脆把绳子缠在胳膊上;脚下打滑,就干脆坐在雪地里。考虑到塔上及塔下人员的安全,施工负责人一边提醒大家小心感冒,一边交代着安全注意事项。

  17时,副1号塔组立完成;18时20分,随着弓字线的连接完成,计划3天的任务提前1天圆满结束。
