  近日,在太行山西南的沟壑纵横处,焦作供电公司光源输电分公司的施工人员正在开山凿壁,架线组塔。这里正在进行的是焦作龙源电厂220千伏输电线路送出工程。

  焦作龙源电厂是根据国家“上大压小”政策建设的2台660兆瓦发电机组的大型火力发电厂,为了使企业尽快投入运行,焦作供电公司目前所建设的220千伏线路工程,起点位于沁阳西向怀庆220千伏变电站,终点位于焦作龙源电厂,线路为双回路同塔架设,共用杆塔83基,其中转角塔31基、直线塔52基,线路总长28.7千米。

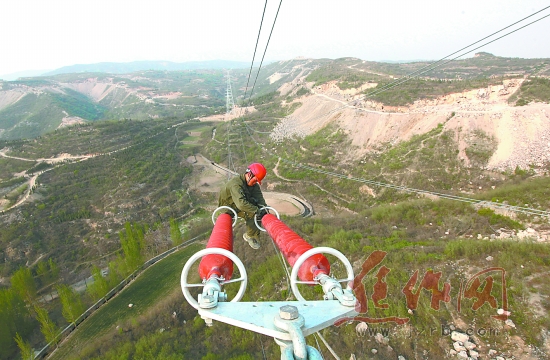

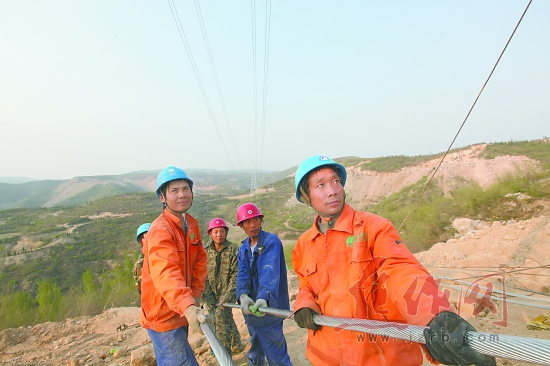

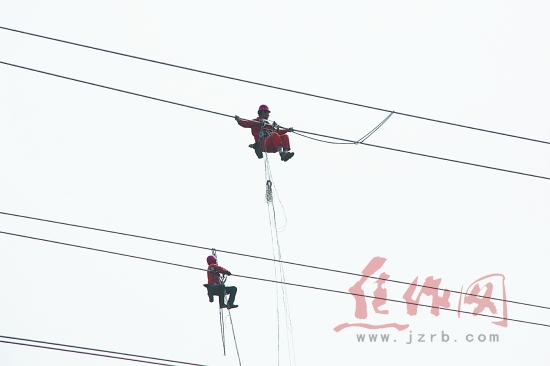

  据线路施工项目负责人王同战介绍,由于铁塔和线路都要从山林和沟壑之间穿过,征地赔青,通道治理,在石头山上挖地基、打基础,将塔材、绝缘子等材料运到山上等工作难度非常大,遇上恶劣天气,工作起来更是难上加难。笔者坐车沿着崎岖的山路继续前行,一路走一路颠,遇到大的转弯时,车辆必须调转几次,才能将车头调正。笔者站在一个展放导线的施工现场向远处眺望,有一组施工人员正在开凿塔基,王同战说,为了加快施工进度,所有参建员工吃住都在山上,边挖地基、边组铁塔、边放导线。据了解,截至目前,施工人员已经组建完成铁塔40基,展放导线近15千米。
